Informatikai hálózatok létesítése során időnként előforduló probléma, ha a tervezés és a létesítés (eszközök megrendelése) között hosszabb idő telik el, vagy egyszerűen csak a tervezők által megszokott berendezések, szolgáltatások valamelyike a gyártó által az életciklusa végére ér, ezért többé nem rendelhető. Az ez okból kieső idő megspórolható, ha figyelemmel kísérjük az ilyen termékek listáját.
Cisco eszközök életciklus követése

Az aktuális kifutó termékek listája megtalálható a következő oldalon:
End of-Sale and End-of-Life Products: http://www.cisco.com/c/en/us/products/eos-eol-listing.html
A Cisco end-of-sale policy-ja alapján a termékek több ok miatt érhetik el életciklusuk végét:
- a piaci igények változása,
- a technológia fejlődése, változásokat ösztönző technológiai innováció és fejlesztés,
- vagy szimplán csak a gazdagabb “felszereltség.
Ezt a termékeik életciklusának részeként kezelik, kijelölt mérföldkövekkel segítenek a felhasználóiknak eligazodni a változásokban, valamint a hálózatmodernizációkban.
Ez az irányelv vonatkozik a fizikai eszközökre, programokra, liszenszekre, szolgáltatásokra és ezek kombinációira.

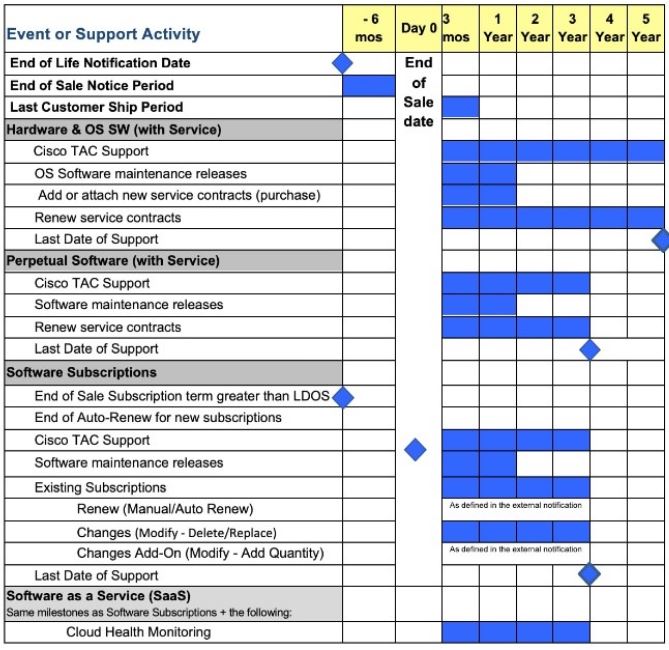

Az életciklus mérföldkövek (az alábbiak mindegyike) csak akkor érvényes, ha van aktív szolgáltatási szerződés:
- A megszűnéséről szóló értesítés általában hat hónappal az értékesítés befejezésének (EOS/end-of-sale) dátuma előtt kerül kiadásra. Az EOS dátuma az a dátum, amely után a termék, szolgáltatás már nem vásárolható meg. Az EOL értesítési dátuma után a Cisco nem értékesít olyan előfizetéseket, amelyek időtartama meghaladja a támogatás utolsó napját (LDOS/last-day-of-sale). Az EOS előtt megrendelt előfizetések esetében az automatikus megújítás dátuma nem haladhatja meg az LDOS-dátumot.
- Az utolsó lehetséges szállítás dátuma három hónappal az EOS dátuma után van.
- Egy év hardverhiba-elemzés az EOS dátumától kezdve.
- Egy év hibajavítások, karbantartási kiadások vagy javítások a kritikus hibákhoz, ha a TAC-on vagy Cisco.com webhelyen keresztül jelentik. Az első év után a Cisco hibajavításokat biztosít, ahol rendelkezésre állnak,
- (1) négy évig az operációs rendszer esetében,
- (2) két évig az alkalmazások és
- (3) két évig az előfizetések esetében.
Előfordulhat, hogy az ügyfeleknek újabb szoftververziót kell telepíteniük ahhoz, hogy megkapják a fenti folyamatos szoftvertámogatás bármelyikét. - Egy év új szolgáltatási szerződés (hardver, operációs rendszer és alkalmazások) hozzáadására az EOS dátumától számítva.
- Három éves felhőállapot-figyelés SaaS-előfizetésekhez az EOS dátumától kezdve.
- Három éves támogatás a Cisco TAC-on keresztül az alkalmazásokhoz az EOS dátumától kezdve.
- Három éves támogatás a Cisco TAC-on keresztül az előfizetésekhez (helyszíni szoftverek, szolgáltatott szoftver (SaaS), XaaS) az EOS dátumától számítva.
- Öt éves támogatás a Cisco TAC-on keresztül a hardver és az operációs rendszer számára az EOS dátumától kezdve.
- Öt év hardver cserére az EOS dátumától számítva, az RMA folyamatnak megfelelően. A hardverre, az operációs rendszer (OS) és az alkalmazásokra vonatkozó szolgáltatási szerződések (beleértve a felügyelt szolgáltatási szerződéseket is) megújítása, amíg a szerződés záró dátuma nem haladja meg az LDOS-t. Meglévő előfizetések (szoftverek, SaaS, XaaS) megújítása vagy hozzáadása az értékesítés megszűnéséről szóló értesítésben meghatározott EOS-dátumtól kezdve, és nem haladhatja meg az LDOS-t. A Cisco technikai segítségnyújtási központjához (TAC) való hozzáférés az LDOS-ig lesz elérhető.

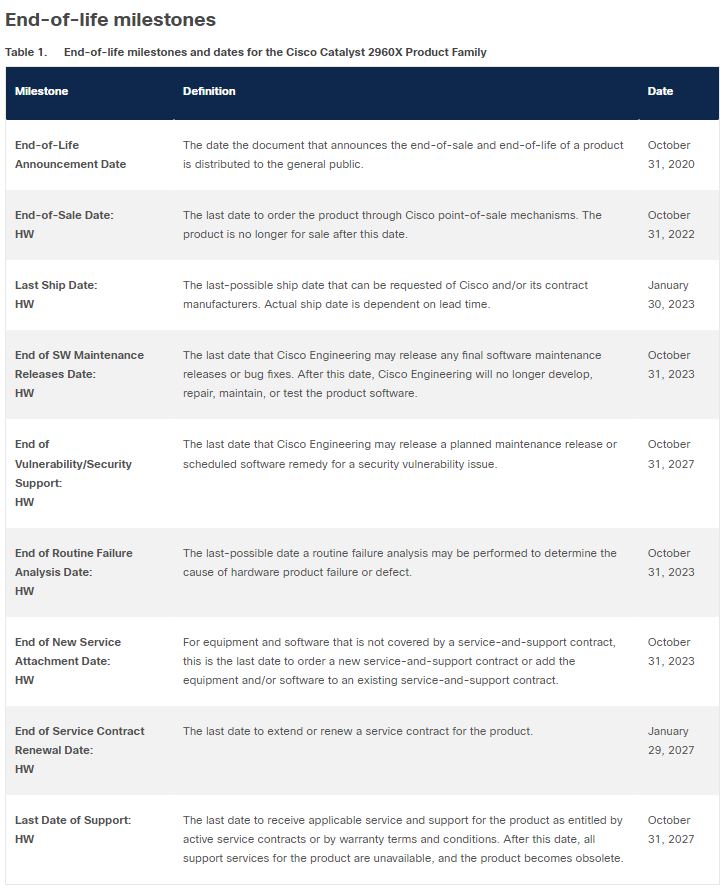

Egy jó példa lehet a szemléltetésre a Catalyst 2960x switch széria:
- 2020.10.31: a termék End-of-Sale bejelentésének dátuma
- 2022.10.31: a rendelhetőség végső dátuma (ebben az esetben ugyan a Policyban foglalttak ellenerére nem hat hónap, hanem két év van a bejelentés és az end-of-sale dátum között)
- 2023.01.30: a hardware szállíthatóság utolsó dátuma
- 2023.10.31: az eszköz végső software verziójának kiadása, mely tartalmazza az utolsó frissítéseket. E dátum után nem fejlesztenek, tartanak karban és tesztelnek.
- 2027.10.31: Az utolsó dátum, amikor a Cisco, biztonsági rések miatt kiadhat egy ütemezett szoftver-javítást.
- 2023.10.31: Az utolsó lehetséges dátum, rutinszerű hardware hibaelemzésre.
- 2023.10.31: Az utolsó dátum, támogatási és szervíz szerződés megrendelésére, az ilyennel nem rendelkező eszközökhöz és szoftverekhez, vagy a berendezés és/vagy szoftver hozzáadására egy meglévő szerviz- és támogatási szerződéshez.
- 2027.01.29: Az utolsó dátum, meglévő szolgáltatási szerződés megújítására.
- 2027.10.31: A termék végleges kivezetésének dátuma. Ezután már nem nyújt a Cisco semmilyen supportot, lejárnak a garanciák, az eszköz többé nem elérhető.
A termékre vonatkozó end-of-sale dokumentáció tartalmazhatja a helyettesítő eszközt is. A példánkban Catalyst 2960x helyett Catalyst 9200 rendelhető a továbbiakban:
End-of-Sale and End-of-Life Announcement for the Cisco Catalyst 2960X Product Family - Cisco
